콘크리트 타설 전 체크리스트! 펌프카 작업부터 레미콘 배차·납품까지

콘크리트 타설 전 필수 체크리스트

💡 콘크리트 타설 전, 무엇을 확인해야 작업 지연과 품질 문제를 줄일 수 있을까요? 원활한 타설을 위해 현장 점검부터 펌프카 작업, 레미콘 배차·납품 계획까지 준비해야 합니다. 오늘은 타설 전 체크리스트와 레미콘 공급 시 주의사항, 수도권·경기도 레미콘 공급업체까지 살펴보겠습니다.


1. 콘크리트 타설 전, 무엇을 준비해야 할까?

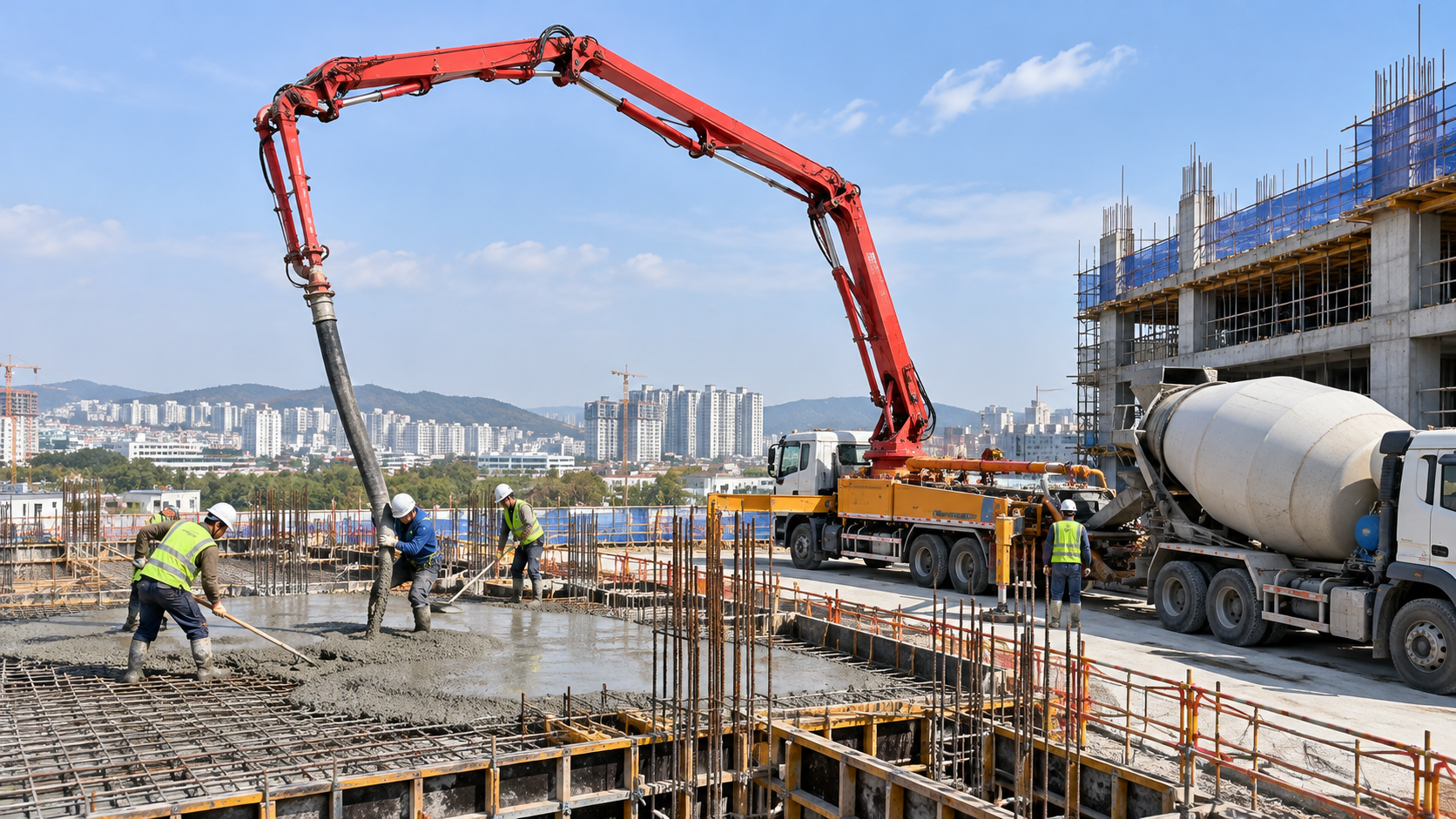

콘크리트 타설 작업 현장 (제작: 생성형 AI 활용)
▲ 콘크리트 타설 작업 현장 (제작: 생성형 AI 활용)


 콘크리트 타설은 기초, 기둥, 벽체, 슬래브 등 구조물의 계획된 위치에 콘크리트를 붓고 다지는 작업을 말해요. 건설 현장에서는 장비와 인력, 레미콘 공급이 맞물려 진행되기 때문에 철저한 사전 준비가 필요한데요.

 펌프카와 작업 인력이 준비되어 있더라도 레미콘 공급이 지연되면 타설 일정에 차질이 생길 수 있고, 반대로 차량이 한꺼번에 몰리면 현장 진입로나 대기 공간이 혼잡해질 수 있죠. 특히 여러 대의 믹서트럭이 투입되는 현장에서는 타설 속도와 차량 도착 간격을 고려한 배차 계획이 중요합니다.

 따라서 콘크리트 타설 전에는 철근과 거푸집의 설치 상태, 작업 장비와 현장 여건을 점검하고, 타설 순서와 필요 물량, 레미콘 납품 일정까지 함께 확인해야 해요.

확인 항목주요 점검 사항
타설 물량·순서설계도서에 따른 수량, 타설 구획, 작업 순서
거푸집·철근설치 상태, 거푸집 내부 청소 및 이물질 제거
장비·인력펌프카·다짐 장비 배치, 작업자 역할과 동선
차량 진입믹서트럭 진입로, 배출 위치, 대기 공간
기상·양생강우·강설 예보, 기온과 초기 양생 대책


 <국가건설기준 KCS 14 20 10 일반콘크리트>에서도 타설 전에 레미콘 생산자와 납품 일시, 종류, 수량, 배출 장소, 운반 차량 대수 및 이동계획 등을 협의하도록 규정하고 있는데요. 타설 중에도 현장과 공급업체가 진행 상황을 공유하며 납품 일정을 조율하는 것이 중요해요.

 이러한 공급 일정 관리는 콘크리트의 시공 품질과도 연결됩니다. 콘크리트를 여러 층으로 나누어 타설할 때는 하층과 상층 콘크리트가 일체화되도록 시공해야 하는데, 레미콘 공급이 예기치 않게 중단되면 콜드조인트(콘크리트가 일체화되지 못해 생기는 불연속면)가 발생할 위험이 있기 때문이죠.

 이와 함께 타설 부위에 적합한 레미콘 규격과 종류를 확인하는 것도 중요한데요. 레미콘의 기본 규격과 종류가 궁금하다면 아래 콘텐츠에서 자세히 알아보세요.

👉 레미콘이란? 종류, 규격, 계절별 시공법 총정리


2. 콘크리트 펌프카와 레미콘 차량, 어떻게 작업할까?


 콘크리트 타설 현장에서는 레미콘 믹서트럭과 펌프카가 함께 사용됩니다. 믹서트럭은 공장에서 생산된 레미콘을 현장까지 운반하고, 펌프카는 공급받은 콘크리트를 배관을 통해 타설 위치로 보내는 역할을 하는데요. 원활한 타설 작업을 위해서는 펌프카의 작업 능력에 맞춰 레미콘이 적절한 간격으로 공급되어야 해요.

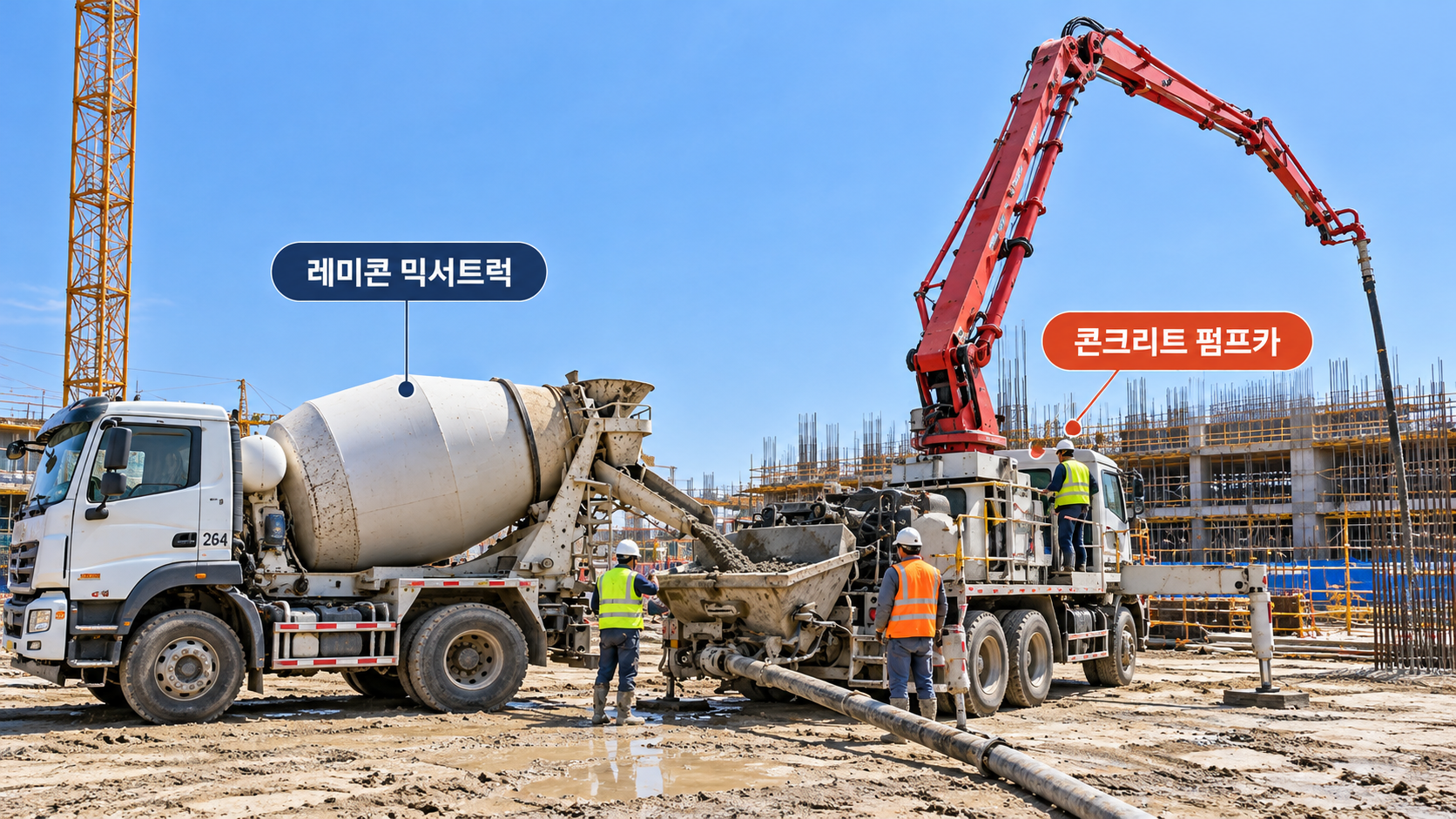

레미콘 믹서트럭과 콘크리트 펌프카 (제작: 생성형 AI 활용)
▲ 레미콘 믹서트럭과 콘크리트 펌프카 (제작: 생성형 AI 활용)

구분레미콘 믹서트럭콘크리트 펌프카
주요 역할레미콘을 현장까지 운반콘크리트를 타설 위치까지 압송
현장 확인사항납품서, 배출 위치, 진입 동선설치 위치, 지반, 붐·배관 작업 범위

콘크리트 펌프카를 이용한 타설 작업은 장비 설치와 현장 점검부터 레미콘 반입, 압송, 타설·다짐까지 여러 단계로 이루어집니다. 구체적인 작업 과정은 다음과 같습니다.

  1. 펌프카 설치 및 현장 점검
     펌프카 설치 전에는 지반 상태와 아웃트리거 설치 위치, 붐의 작업 범위, 주변 장애물 등을 확인해야 해요. 또한 레미콘 믹서트럭이 원활하게 진입하고 콘크리트를 공급할 수 있도록 작업 공간을 확보해야 합니다.

  2. 레미콘 반입 및 품질 확인
     레미콘이 현장에 도착하면 납품서와 출하·도착 시간을 확인하고, 시공계획과 품질관리 기준에 따라 받아들이기 검사를 진행합니다. 이때 슬럼프와 공기량 등도 관련 기준에 따라 확인해요.

  3. 콘크리트 압송 및 타설·다짐
     반입 확인과 필요한 검사를 마친 콘크리트는 펌프카의 호퍼에 투입한 뒤 배관을 통해 타설 위치로 압송합니다. 이후 계획된 순서에 따라 콘크리트를 타설하고 다짐 작업을 진행해요.


 이 과정에서 중요한 것은 펌프카의 작업 속도와 레미콘 공급량을 적절하게 맞추는 것인데요. 펌프카의 타설 속도가 예상보다 느리면 레미콘 차량의 대기 시간이 길어지고, 반대로 공급이 부족하면 타설 작업이 지연될 수 있기 때문이죠. 따라서 현장의 작업 여건을 고려해 레미콘 차량의 배차 간격과 납품 일정을 조율해야 합니다.

3. 레미콘 배차·납품 계획, 이렇게 세우세요


 콘크리트 타설을 원활하게 진행하려면 레미콘의 필요 물량뿐 아니라 납품 시간과 차량 배차 계획도 미리 확인해야 합니다. 레미콘은 생산 후 운반과 타설에 시간적 제약이 있기 때문에 현장 작업 속도에 맞춰 공급 일정을 조율하는 것이 중요한데요.
 레미콘 배차 계획을 세울 때는 전체 타설 물량과 예상 작업 시간, 공장에서 현장까지의 운반 시간 등을 함께 고려해야 해요. 또한 펌프카의 작업 능력과 차량 진입 여건에 따라 실제 공급 일정이 달라질 수 있으므로, 아래 체크리스트를 참고해 레미콘 공급업체와 사전에 협의하는 것이 좋습니다.

 < 레미콘 납품 전 체크리스트 >

  • 레미콘 규격: 호칭강도, 슬럼프, 굵은 골재 최대 치수
  • 필요 물량: 타설 부위별 수량 및 전체 발주 물량
  • 납품 일정: 첫 차량 도착 예정 시각과 시간대별 공급 계획
  • 차량 배차: 투입 차량 대수 및 도착 일정
  • 현장 진입 조건: 차량 진입로, 레미콘 배출 장소 및 대기 공간
  • 비상 연락: 교통 지연이나 일정 변경 시 연락 체계

 레미콘 납품 계획은 타설 전뿐 아니라 작업이 진행되는 동안에도 지속적으로 관리해야 합니다. 현장과 공급업체가 타설 진행 상황을 공유하며 납품 일정을 조율해야 하는데요. 레미콘 공급이 예기치 않게 지연되면 작업이 중단되고, 상황에 따라 콜드조인트와 같은 시공 품질 문제로 이어질 수 있기 때문이죠.
 따라서 레미콘 배차 계획을 세울 때는 현장 작업 여건과 공장에서 현장까지의 운반 시간을 함께 고려해야 해요. 특히 교통 상황에 따라 운반 시간이 달라질 수 있는 수도권·경기도 현장에서는 공급업체와 납품 가능 여부 및 일정을 사전에 확인하는 것이 좋습니다.

4. 수도권·경기도 레미콘 공급업체 및 생산 거점 안내

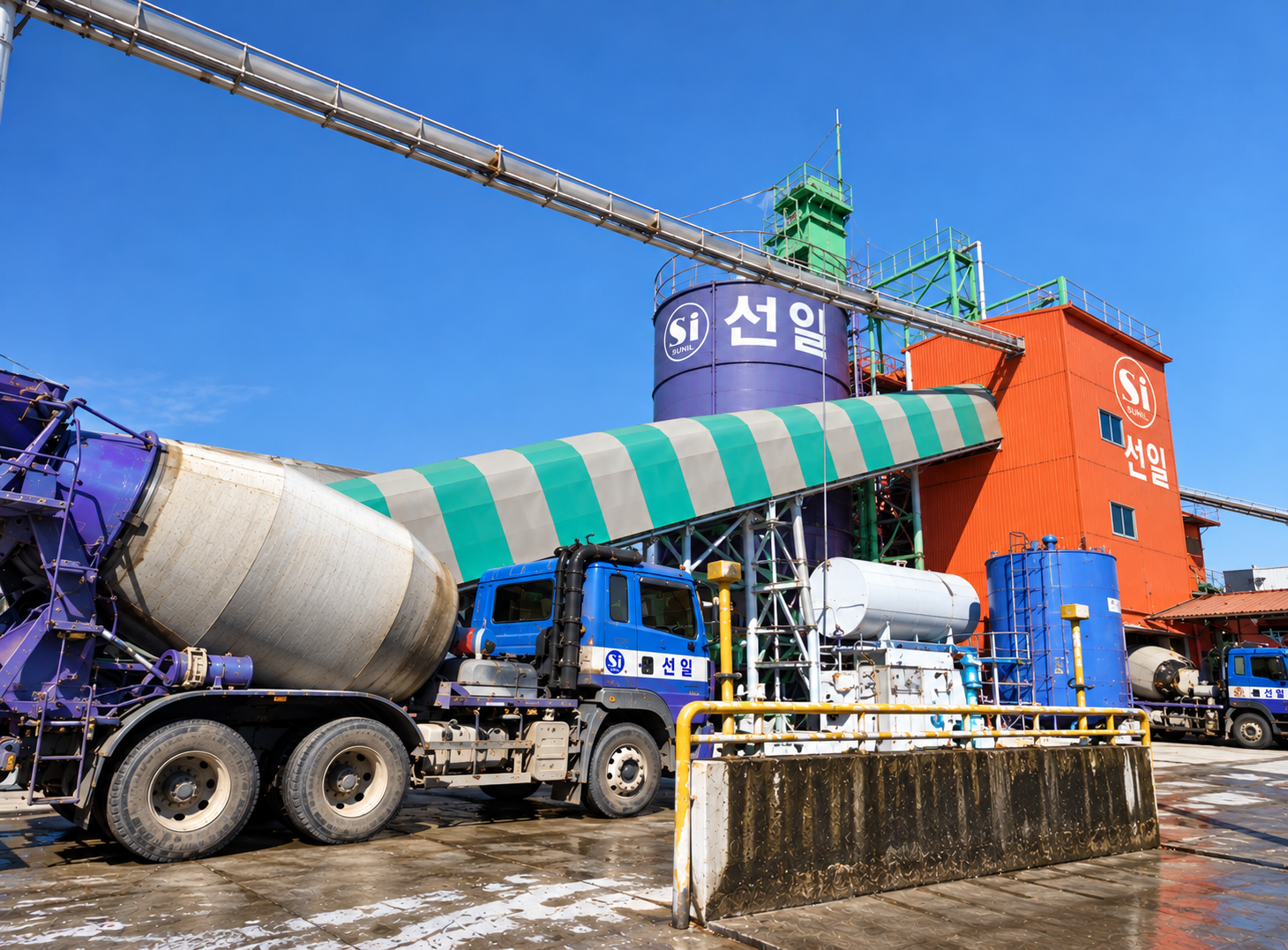

선일콘크리트 평택공장 (출처: 선일그룹, 화질 개선 AI 사용)
▲ 선일콘크리트 평택공장 (출처: 선일그룹, 원본 이미지 AI 보정)


 콘크리트 타설 계획을 세웠다면, 공급업체와 레미콘 납품 가능 여부를 확인해야 합니다. 레미콘은 공장에서 현장까지 운반해야 하므로 이동 거리와 교통 상황에 따라 납품 일정이 달라질 수 있는데요. 따라서 업체를 선정할 때는 공장 위치와 현장까지의 운송 여건, 공급 가능 여부를 함께 확인하는 것이 좋아요.

 이 밖에도 레미콘 업체를 선택할 때 고려해야 할 가격과 품질 등 자세한 선정 기준은 아래 콘텐츠에서 확인할 수 있습니다.
👉현장에 맞는 레미콘 선택하는 방법은? 가격, 품질, 거리 등 고려 사항 총정리


✔️ 수도권·경기도에서 레미콘 공급업체를 찾고 있다면, 지역별 생산 거점을 갖춘 선일그룹 레미콘 사업부를 확인해 볼 수 있습니다.
 선일그룹은 부천·안양·수원·평택에 레미콘 생산 거점을 두고 있으며, 각 지역의 사업장은 다음과 같아요.

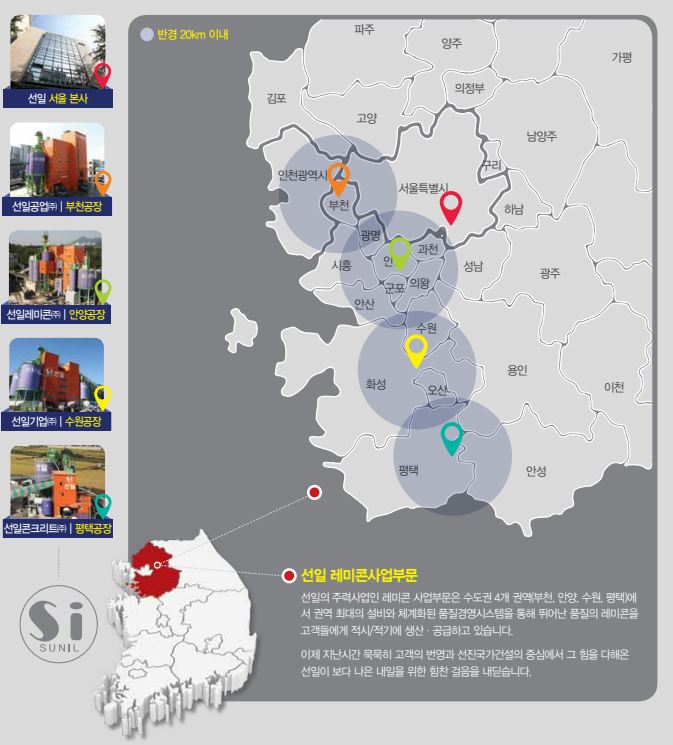

선일그룹 레미콘 사업장 위치도
▲ 선일그룹 레미콘 사업장 공급지도 (출처: 선일그룹)

 각 사업장의 자세한 정보는 선일그룹 공식 홈페이지에서 확인할 수 있습니다.
 실제 납품 가능 여부와 일정은 현장 위치 및 주문 조건에 따라 달라질 수 있으므로 사전에 문의해 보세요.
👉 선일그룹 공식 홈페이지 바로가기

5. FAQ 자주 묻는 질문


Q. 레미콘은 생산 후 몇 분 안에 타설해야 하나요?
A. 국가건설기준 KCS 14 20 10에 따르면, 콘크리트 비비기(재료 혼합) 시작부터 타설 완료하기까지 외기온도 25℃ 이상에서는 1.5시간, 25℃ 미만에서는 2시간 이내를 원칙으로 하는데요. 다만 품질 유지조치와 책임기술자의 승인에 따라 시간제한을 변경할 수 있어요.

Q. 콘크리트 타설 중 레미콘 공급이 끊기면 어떻게 해야 하나요?
A. 먼저 공급업체에 후속 차량의 출하 및 도착 예정 시간을 확인해야 합니다. 타설이 중단되었다면 현장 책임자와 품질관리 담당자가 이미 타설한 콘크리트의 상태와 시공계획을 검토한 뒤 작업 재개 방법을 결정해야 하는데요. 공급 지연으로 인해 콜드조인트가 발생할 수 있으므로, 임의로 이어치기를 진행하지 않는 것이 중요해요.

Q. 레미콘 가격은 어떻게 결정되나요?
A. 레미콘 가격은 규격과 주문 물량, 운반 거리, 납품 조건 등에 따라 달라질 수 있습니다. 따라서 1㎥당 단가뿐 아니라 현장까지의 운반 여건과 실제 납품 조건을 함께 확인하는 것이 좋습니다.
 레미콘 1루베 가격과 지역별 단가가 궁금하다면 아래 콘텐츠에서 자세히 알아보세요.
👉2026년 지역별 레미콘 1루베 가격 알아보기

수도권·경기도 레미콘 공급,
선일그룹과 함께하세요!

현장 위치와 납품 일정에 따른 레미콘 공급 가능 여부를 확인해 보세요.

공식 홈페이지 바로가기
