1981년에 문을 열었던 전주역이 약 45년 만에 새로운 모습으로 바뀌고 있습니다. 기존 한옥형 역사는 유지하면서 새로운 현대식 역사를 증축해 편의시설과 주차 공간을 대폭 확대할 예정인데요. 역사 증축과 더불어 역 주변 관광플랫폼과 대규모 역세권 개발까지 추진되면서 전주역 일대가 큰 변화를 맞이하고 있습니다. 이에 따라 사람들의 관심도 집중되고 있는 상황인데요. 오늘은 이 모든 개발의 중심에 있는 전주역 증축과 주변 개발들에 대해서 알아보도록 하겠습니다.
산
1. 전주 역사 증축 공사 사업 개요

전주 역사 증축 공사는 1981년에 지어진 기존 한옥형 역사를 그대로 보존하면서, 그 뒤편에 현대식 역사를 새로 붙여 짓는 대규모 확장 사업입니다. 전주역은 2011년 KTX 개통 이후 KTX 43편을 포함해 하루 74편의 열차가 정차하고 연간 350만명 이상이 오가는 전북의 대표역으로 부상하였는데요. 하지만 역사는 45년전 모습 그대로라 대합실이 비좁고, 주차장도 부족해 한계가 있는 상황이었습니다. 이에 전주시는 늘어난 이용객에 맞춰 안전과 편의를 높이는 것을 목적으로 증축을 시작했습니다.
- 사업명: 전주 역사 개선 사업(전라선 전주 역사 증축 공사)
- 위치: 전북 전주시 덕진구 우아동 일원
- 규모: 지하 1층~ 지상 3층
- 완공 예정: 약 2027년 12월
- 총 사업비: 당초 약 450억 → 약 900억으로 증액
이 증축 공사는 지하 1층~ 지상 3층 규모로 총 사업비만 약 900억원이며, 2027년 12월 준공을 목표로 하고 있는데요. 준공 후에는 대합실과 편의 시설이 지금보다 약 4배 넓어져 역사 내 혼잡이 줄어들 거에요. 또한 승강장으로 이동하는 길은 기존에 지하 통로 1개에서 선상 연결 통로까지 2갈래로 늘어나고, 주차 공간도 기존 97면에서 602면으로 6배이상 확대돼요. 마지막으로 신역사 옥상에서는 공연과 마켓이 열리는 공중 쉼터도 들어설 예정인데요. 이처럼 한옥을 보존하면서 편의성과 문화 공간까지 갖추게 될 새 전주역은 관광 도시 전주의 새로운 얼굴이 될 것이라는 기대가 몰리고 있습니다.
2. 전주 역사 공사 현황
공사는 2026년 7월 기준으로 공정률이 68%를 넘겼으며, 7월 27일부터는 후면 주차장과 선상 연결 통로, 증축 역사 우측 구간이 먼저 문을 열었는데요. 이로 인해 승차권을 미리 예매했다면 후면 주차장에서 역사를 거치지 않고 곧장 승강장으로 갈 수 있게 되었습니다.
이렇게 거의 다 온 것 같은 전주역 증축, 현재는 어떤 공사가 진행중인걸까요? 산업의역군 공사DB를 통해 함께 알아보겠습니다.

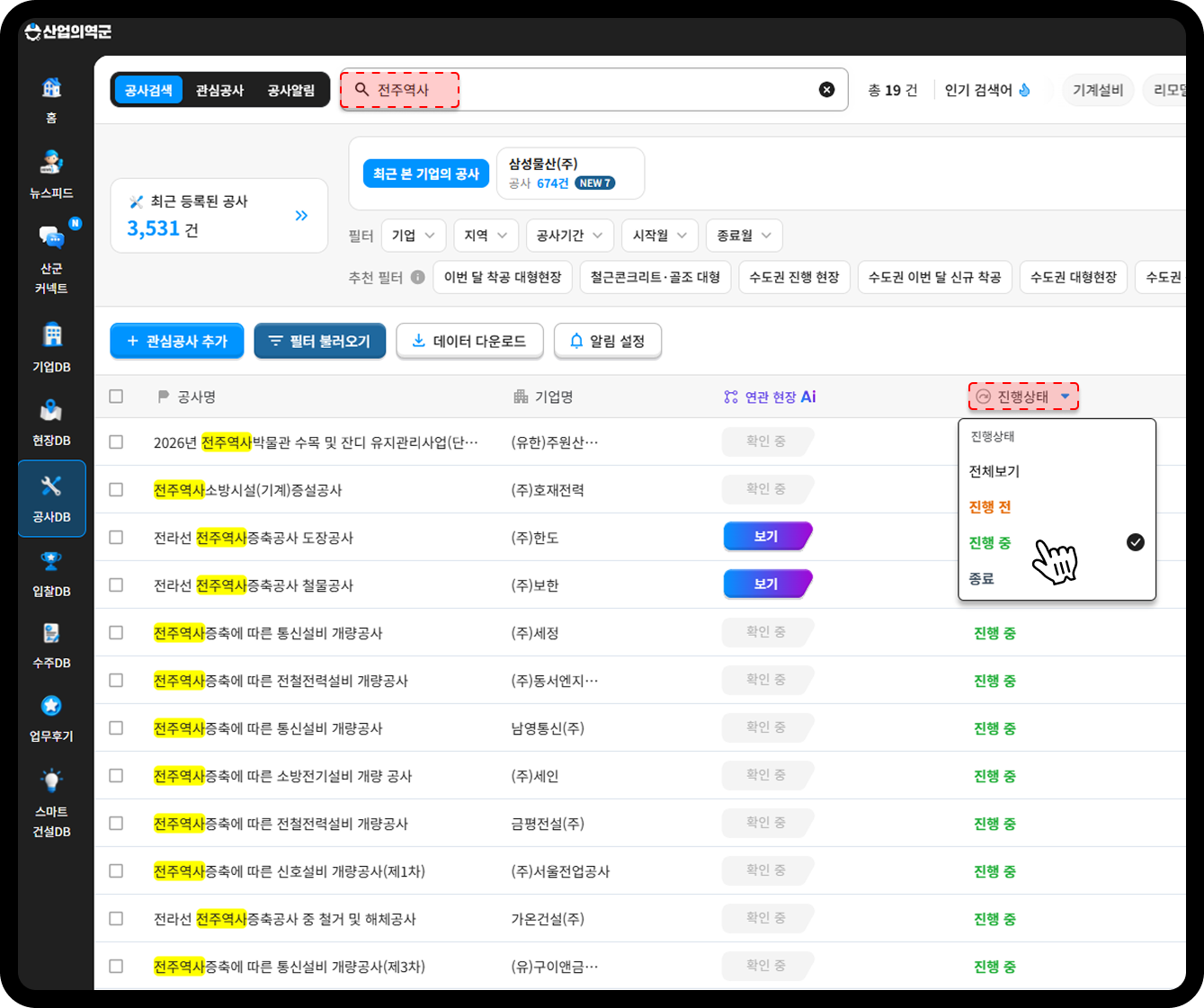

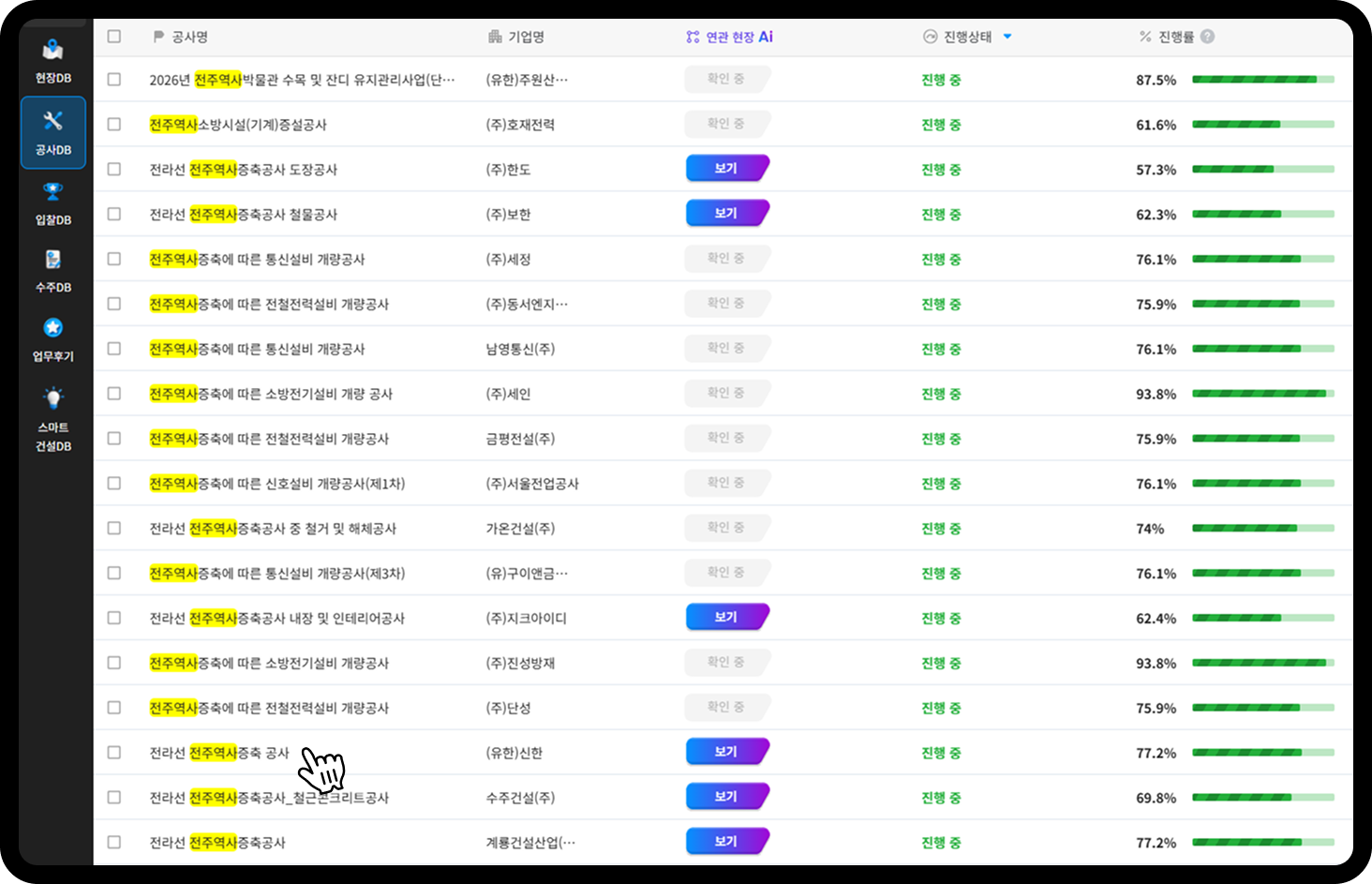

먼저 공사DB에서 ‘전주역’ 또는 ‘전주 역사’를 검색해줍니다. 그리고 진행 상태를 진행 중으로 바꾸면 현재 진행 중인 공사에는 어떤 것들이 있는지 파악하고 현황을 알아볼 수 있습니다.


현재는 철도 시스템 개량 공사와 소방 설비 공사가 동시에 진행 중인 것으로 봐서 전주역은 남은 증축 구간을 마무리하면서 역사의 기능을 갖춰가는 단계라고 볼 수 있겠네요.

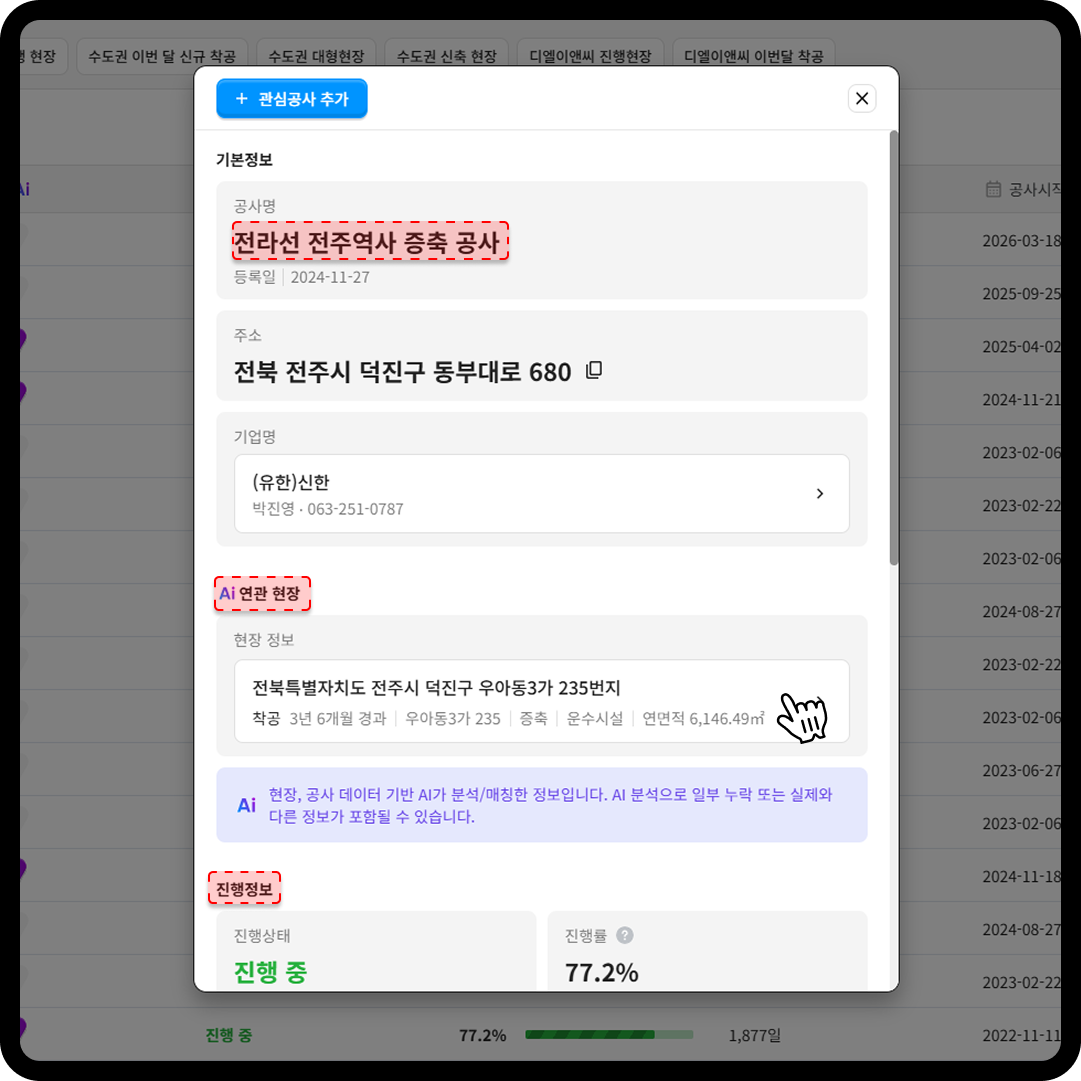

공사 진행 정보에 대해서 자세하게 궁금하다면 공사명을 클릭해보세요! 진행률, 완공일, 관련 현장 등 자세한 정보를 확인할 수 있습니다.

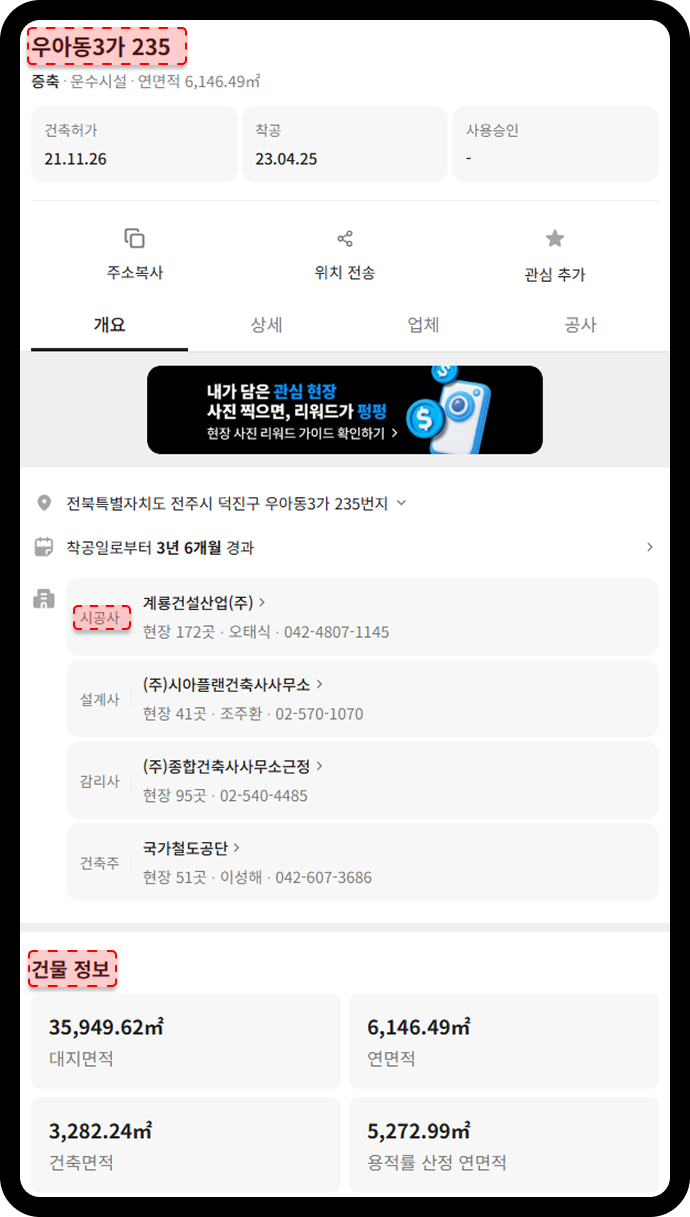

그중에서 관련 현장 정보를 클릭하면 바로 현장DB로 이동하여 현장의 용적률, 건폐율 등의 상세 정보, 시공사 등의 정보를 얻을 수 있습니다.
✔️무료로 가입하고 원하는 공사 정보 얻어가세요!
3. 전주역 일대가 주목 받는 이유는?
전주역 일대가 주목 받는 이유는 앞서 살펴본 증축 공사 하나 때문만은 아닙니다. 역 바로 옆에는 교통, 관광 복합 시설이, 역 뒤편에는 대규모 주거 단지가 함께 추진되고 있기 때문인데요. 이 3가지 사업이 맞물리면서 전주역 일대에 대한 관심도가 증가하고 있는 것 입니다. 세 사업 모두 전주역을 중심으로 진행되다 보니 헷갈리기 쉽지만, 사업 주체와 목적이 다른 별개의 사업입니다.
| 사업 | 주요 내용 | 사업 주체 | 진행 단계 |
| 전주 역사 개선 사업 | 역사 증축, 리모델링, 주차장 개선 | 국가철도공단, 코레일, 전주시 | 공사중, 2027년 말 준공 목표 |
| 전주 역세권 개발 사업 | 약 7000~7500세대 규모 주거 단지 | LH | 2028년 착공, 2035년 준공 목표 |
| 전주 역세권 혁신관광소셜플랫폼 조성 사업 | 복합 환승장, 통합 관광 센터, 주차장 | 전주시 | 인테리어 공사 진행중, 복합 환승장은 구상 단계 |
전주역세권개발사업은 전주역 뒤편 우아동, 호성동 일대에 약 7000~7500세대를 짓는 대규모 주거 단지 사업인데요. 이 사업이 완료되면 전주역 일대에 거주 인구가 늘어 전주역이 새로운 생활 중심지로 자리잡게 될 예정입니다. 다만 이는 그동안 여러 차례 중단과 재개를 반복한 사업인 만큼, 실제 착공 일정은 경과를 지켜볼 필요가 있습니다.
혁신관광소셜플랫폼 사업은 1층은 버스 간이 정류장, 시내버스 기종점을 겸하는 복합 환승장이, 2~6층은 투어리스트 라운지와 관광 기관 사무실이 들어서는 통합 관광 센터를 조성하는 사업인데요. 현재 건물 공사는 완료 되었지만 인테리어 공사를 마치지 못한 상태. 또한 버스 터미널과 쇼핑몰을 복합화한 환승 센터는 아직 구상 단계입니다. 하지만 개발이 완료 된다면 기차에서 내려 버스 환승과 관광 안내까지 한 곳에서 해결할 수 있어 전주를 찾는 관광객의 이동이 한층 편리해질 예정입니다.
증축으로 넓어진 역사, 환승과 관광을 한 번에 모은 플랫폼, 그리고 역 뒤편의 대규모 주거 단지까지 더해지면 전주역 일대는 앞으로 더욱 성장할 것을 보이는데요. 이에 따라 전주가 전라도 관광의 중심이 될 것이라는 기대도 커지고 있습니다.
4. FAQ 자주 묻는 질문
Q. 전주 역사 증축 공사의 남은 과제는 무엇인가요?
A: 남은 과제는 증축하는 역사 좌측 구간, 기존 역사 리모델링, 그리고 역 앞 광장과 전면 주차장입니다. 이용객 입장에서 가장 기다려지는 부분은 광장 공사인데요. 광장이 완성되어야 택시 대기 장소와 일반 차량 및 주차장 차량의 동선을 분리하는 교통 체계 개편이 이루어지고 그동안 문제로 꼽혀온 역 앞 혼잡이 풀릴 수 있기 때문입니다.
Q. 다른 사업의 공사,입찰 정보도 산업의역군에서 얻을 수 있나요?
A; 네, 얻을 수 있습니다. 혁신관광소셜플랫폼 사업은 공사DB에 들어가 ‘전주 역세권’을 키워드로 검색하여 확인해볼 수 있습니다. 반면 전주 역세권 개발 사업은 아직 착공이 많이 남았기 때문에 정보가 올라오지 않았는데요. 이럴 땐 입찰, 공사 알림을 이용해 보세요.

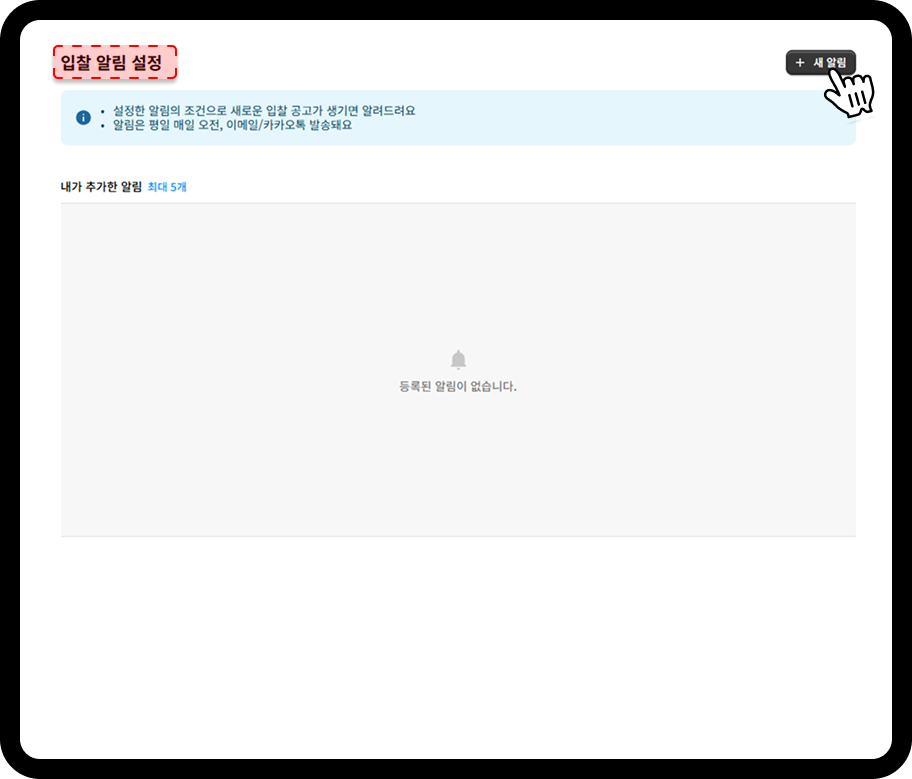

산업의역군 입찰DB 혹은 공사DB에 들어가면 아래와 같이 새 알림을 눌러 알림 설정을 할 수 있습니다. 아래는 입찰DB의 사례에요.

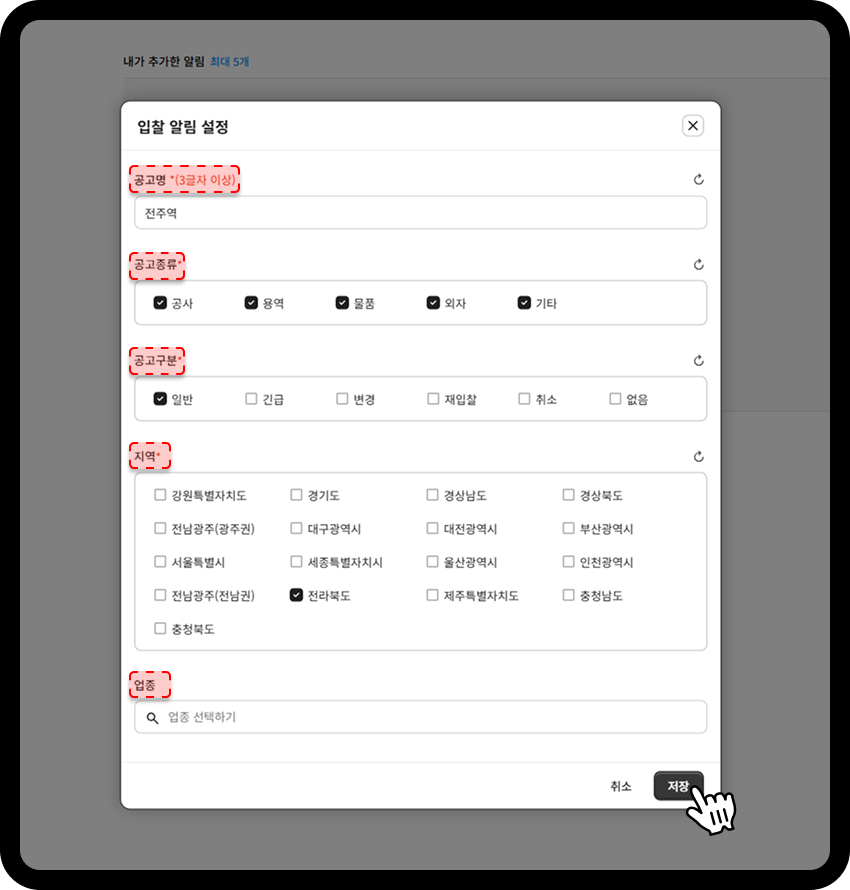

입찰DB에서는 원하는 공고 종류, 지역, 키워드에 대해서 알림을 받아보실 수 있어요. 공사DB도 같은 방식으로 진행하시면 되는데. 관련 입찰, 공사가 뜨면 빠르게 카카오톡으로 알림을 받아보실 수 있습니다.
