영동양수발전소는 충북 영동군 양강면과 상촌면 일원에 조성되는 500MW급 양수발전소로, 2011년 예천양수발전소 준공 이후 14년 만에 착공한 국내 8번째 양수발전소입니다. 지난해 4월 착공식을 마치고 현재 가장 난도가 높다는 지하발전소 본굴착이 한창입니다. 오늘은 영동양수발전소 정보를 정리해 보겠습니다.


목차

  1. 영동양수발전소 사업개요
  2. 영동양수발전소 공사 진행도 확인하기
  3. 포천에서도 함께 진행되는 양수발전소 건설
  4. 자주 묻는 질문





1. 영동양수발전소 사업개요



한국수력원자력이 추진하는 영동양수발전소는 총사업비 1조3,377억원이 투입되는 사업입니다. 충북 영동군 양강면 산막리와 상촌면 고자리 일대 105만㎡ 부지에 유효저수용량 400만㎥, 시설용량 총 500MW(250MW급 2기) 규모로 조성됩니다.

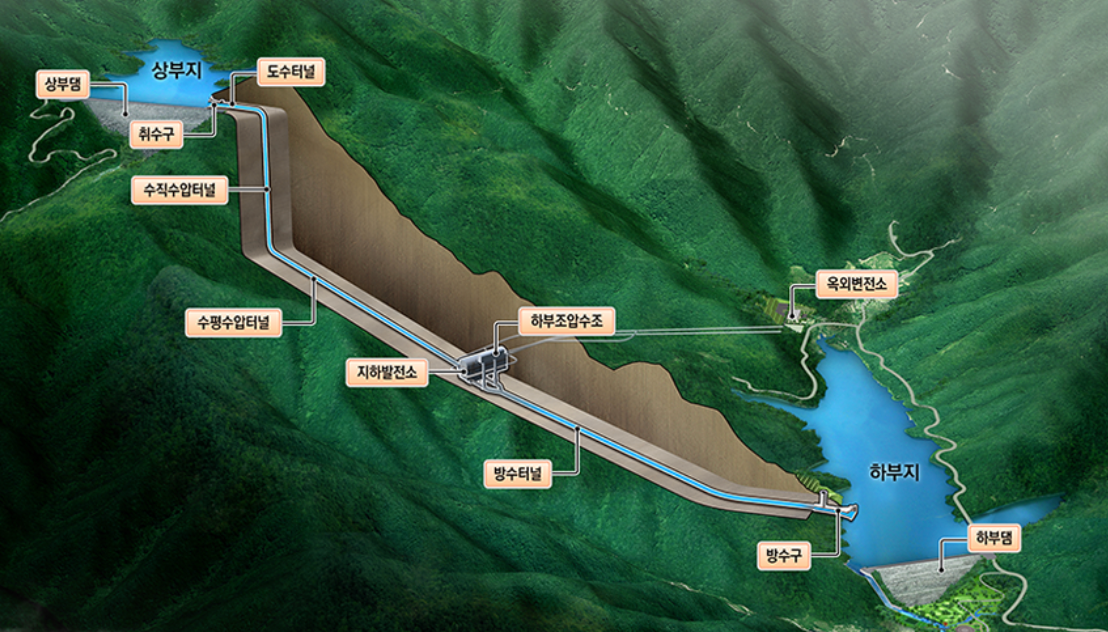

영동양수발전소 위치도 – 충북 영동군 양강면·상촌면 일원 105만㎡
출처: 한국수력원자력



핵심 정보를 정리하면 다음과 같습니다.



  • 위치: 충북 영동군 양강면 산막리, 상촌면 고자리 일대
  • 부지 면적: 105만㎡ / 유효저수용량 400만㎥
  • 시설용량: 500MW(250MW급 2기)
  • 총사업비: 1조 3,377억원
  • 시공사: DL이앤씨·지평토건 컨소시엄 (토건공사 약 5,538억원)
  • 착공: 2025년 4월 17일 / 준공 목표: 2030년 9월(1호기), 12월(2호기)



양수발전소는 전력 수요가 적은 시간대에 남는 전기로 하부댐의 물을 상부댐으로 끌어올렸다가, 전력이 필요할 때 다시 물을 낙하시켜 전기를 생산하는 방식입니다. 태양광·풍력 등 재생에너지 비중이 늘어날수록 발전량 변동을 보완할 저장 설비 수요도 커지는데, 양수발전은 이런 역할을 하는 대표적인 설비로 꼽힙니다.



영동양수발전소는 2011년 예천양수발전소 준공 이후 14년 만에 착공한 국내 8번째 양수발전소입니다. 시공은 DL이앤씨와 지평토건 컨소시엄이 맡았는데요. 한수원은 2024년 8월 30일 두 회사와 1·2호기 토건공사 계약을 체결했습니다. 계약금액은 부가가치세 포함 약 5,538억원으로, 이 가운데 DL이앤씨 몫이 5,034억원입니다. DL이앤씨는 상·하부댐과 지하발전소, 수로터널 등 토목공사 전반을 수행합니다.

완공되면 11만 가구가 1년 동안 쓸 수 있는 전력을 생산할 수 있을 것으로 기대되는 프로젝트입니다.





2. 영동양수발전소 공사 진행도 확인하기



영동양수발전소는 착공 이후 어떻게 진행되고 있는지 산업의역군 공사DB에서 확인해보겠습니다.

>>산업의역군 바로가기. (클릭)



공사DB에서 '영동양수발전소'를 검색하면 관련 공사를 조회할 수 있습니다. 진행상태를 '진행 중'으로 필터링하면 현재 진행되고 있는 공사만 따로 볼 수 있습니다. 현재 10건의 공사가 진행중인 상황입니다.

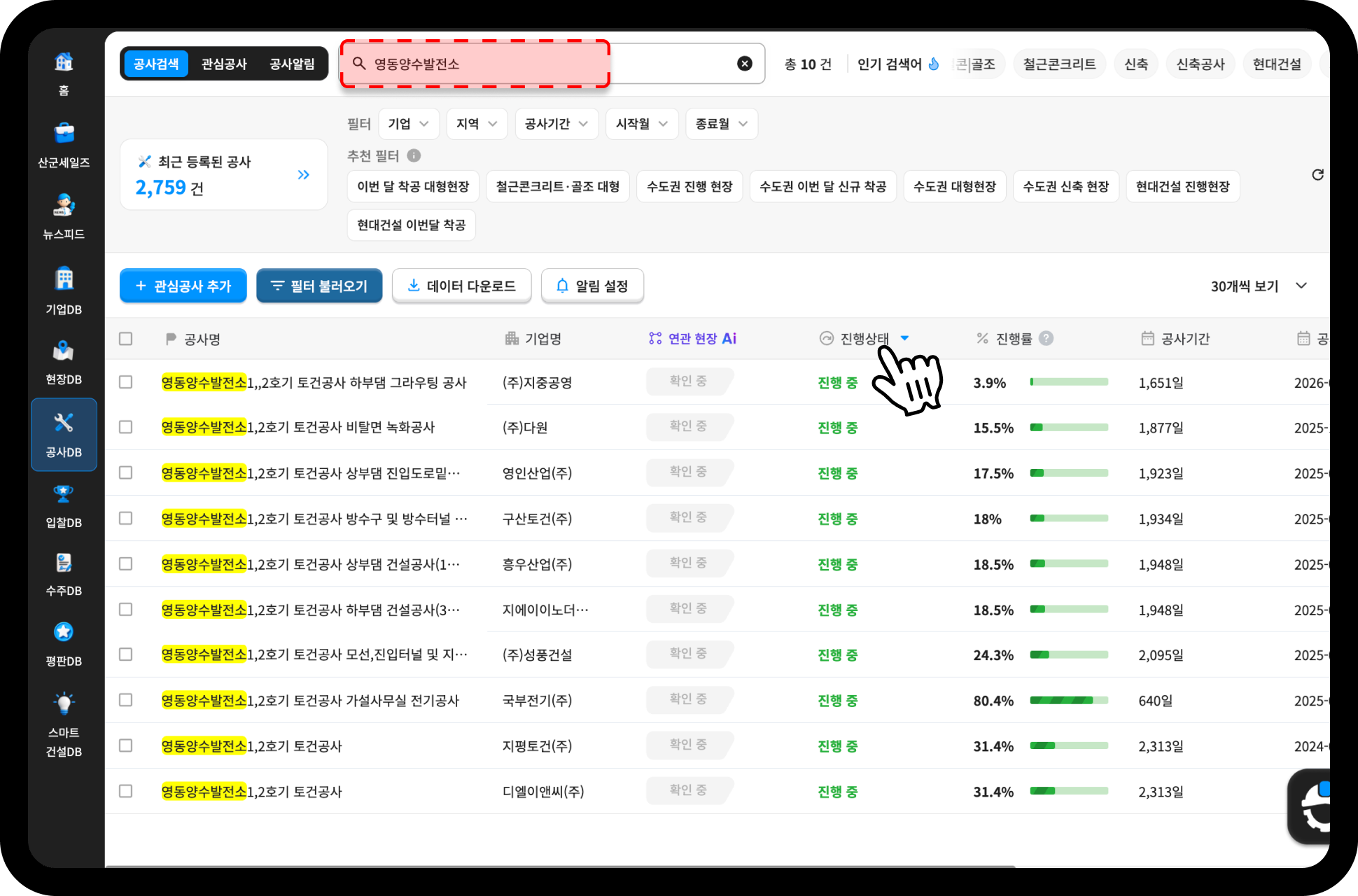

산업의역군 공사DB 영동양수발전소 검색결과 – 진행 중 공사 10건
출처: 산업의역군



DL이앤씨(주)가 맡은 1·2호기 토건공사의 진행률은 31.4%입니다. 앞서 언론 보도로 확인한 2026년 3월 말 기준 공정률 13%와 비교해보면 실제 공정이 어느 정도 더 진행됐는지 가늠할 수 있습니다. 공사명을 클릭하면 공사기간, 경과일수, 참여기업 등 더 자세한 정보를 확인할 수 있습니다.

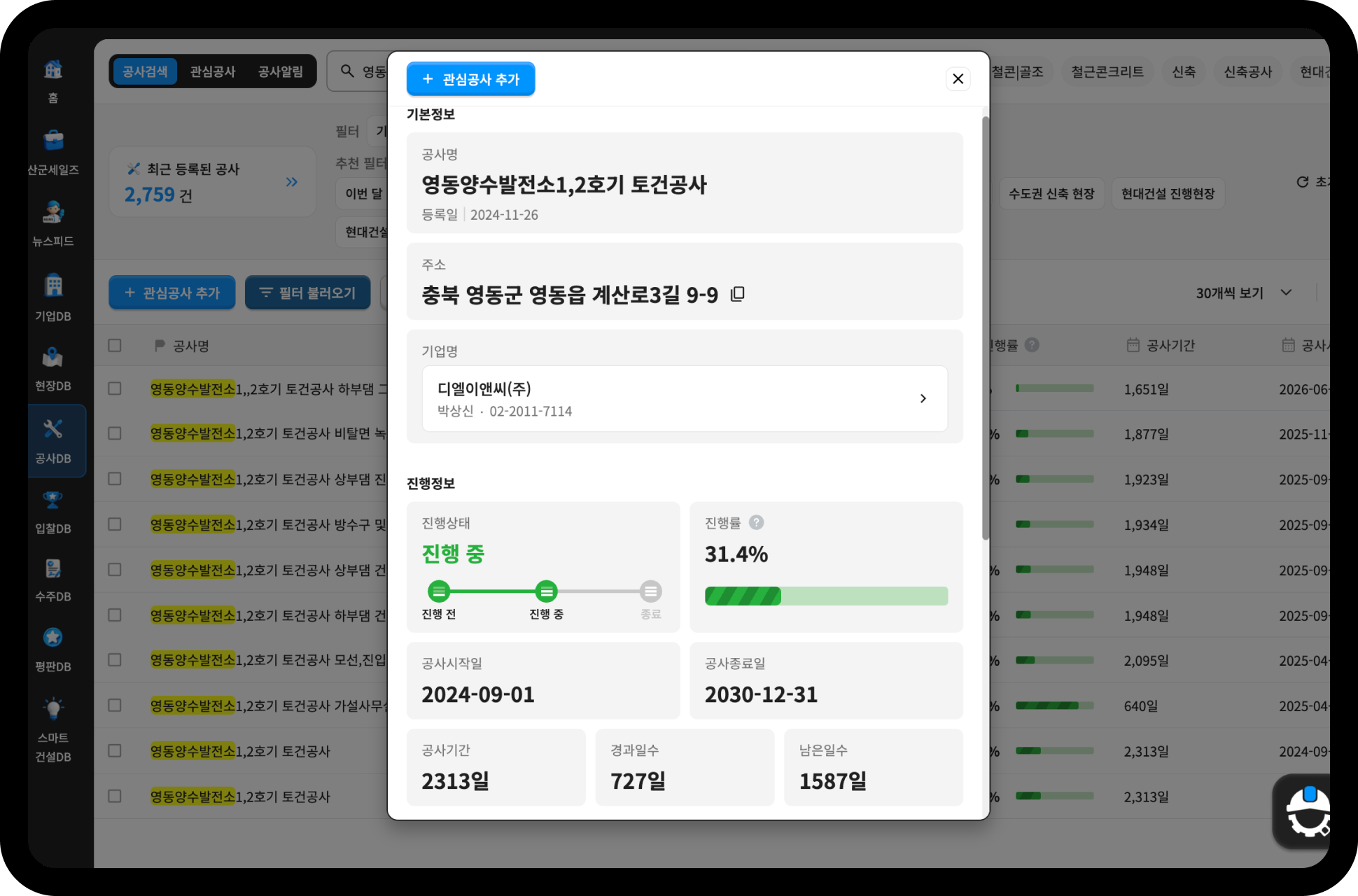

DL이앤씨 영동양수발전소 1·2호기 토건공사 상세정보 – 진행률 31.4%
출처: 산업의역군



발표된 DL이앤씨와 지평토건 컨소시엄에 어떤 기업이 참여했는지도 확인 가능합니다. 만약 관심 있는 다른 프로젝트가 있다면 같은 방식으로 관련 공정과 진행률, 참여 기업 등의 정보를 산업의역군을 활용하여 파악할 수 있습니다.

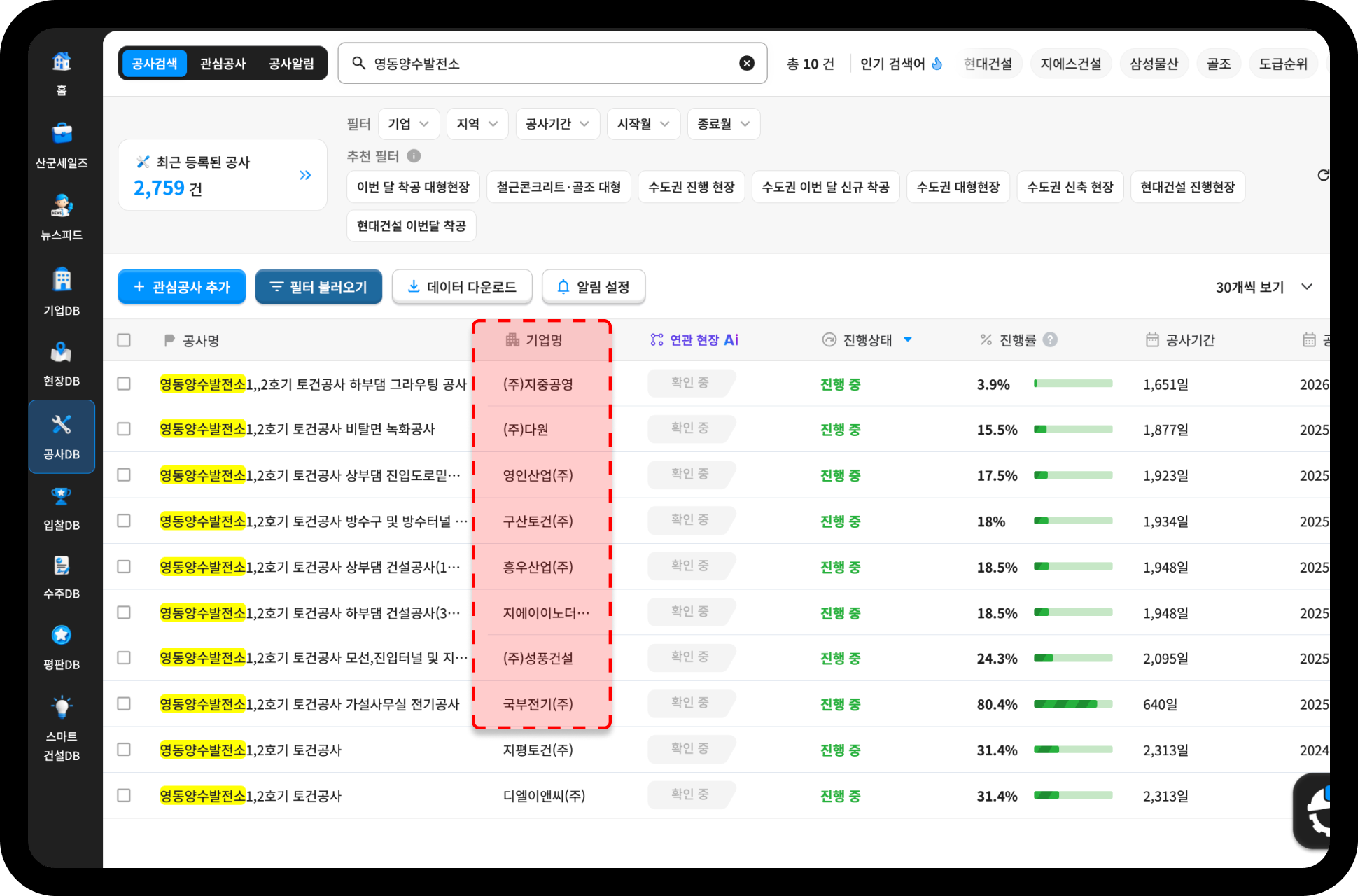

영동양수발전소 참여 기업 확인 – DL이앤씨·지평토건 컨소시엄
출처: 산업의역군



산업의역군 무료로 가입하시고 1,000만건 이상의 공사 정보를 확인해보세요.


1,000만건 이상의 공사 정보, 산군에서 확인하고 다음 플랜 계획까지

키워드 알림 설정하고 공사 소식을 편하게 받아보세요

신규 공사 확인하기





3. 포천에서도 함께 진행되는 양수발전소 건설



영동양수발전소뿐만 아니라 경기 포천시에서도 비슷한 규모의 양수발전소 건설이 진행되고 있습니다. 포천양수발전소는 영동·홍천과 함께 2019년 한수원 공모로 선정된 사업으로, 시설용량은 700MW급입니다. 진입도로 개설 등 사전공사는 2025년 12월부터 시작됐고, 2026년 6월에는 본공사에 들어갔습니다. 준공 목표는 2033년 12월입니다.

>> 포천양수발전소 현대건설 수주! 정보 총정리 - 착공 시점, 기대효과, 입찰 (클릭)


포천양수발전소 조감도 – 700MW급 가변속 양수발전 설비
출처: 포천시



포천양수발전소는 산업의역군 공사DB에서도 확인할 수 있습니다. 포천양수발전소를 검색하면 상세 정보를 확인할 수 있습니다.

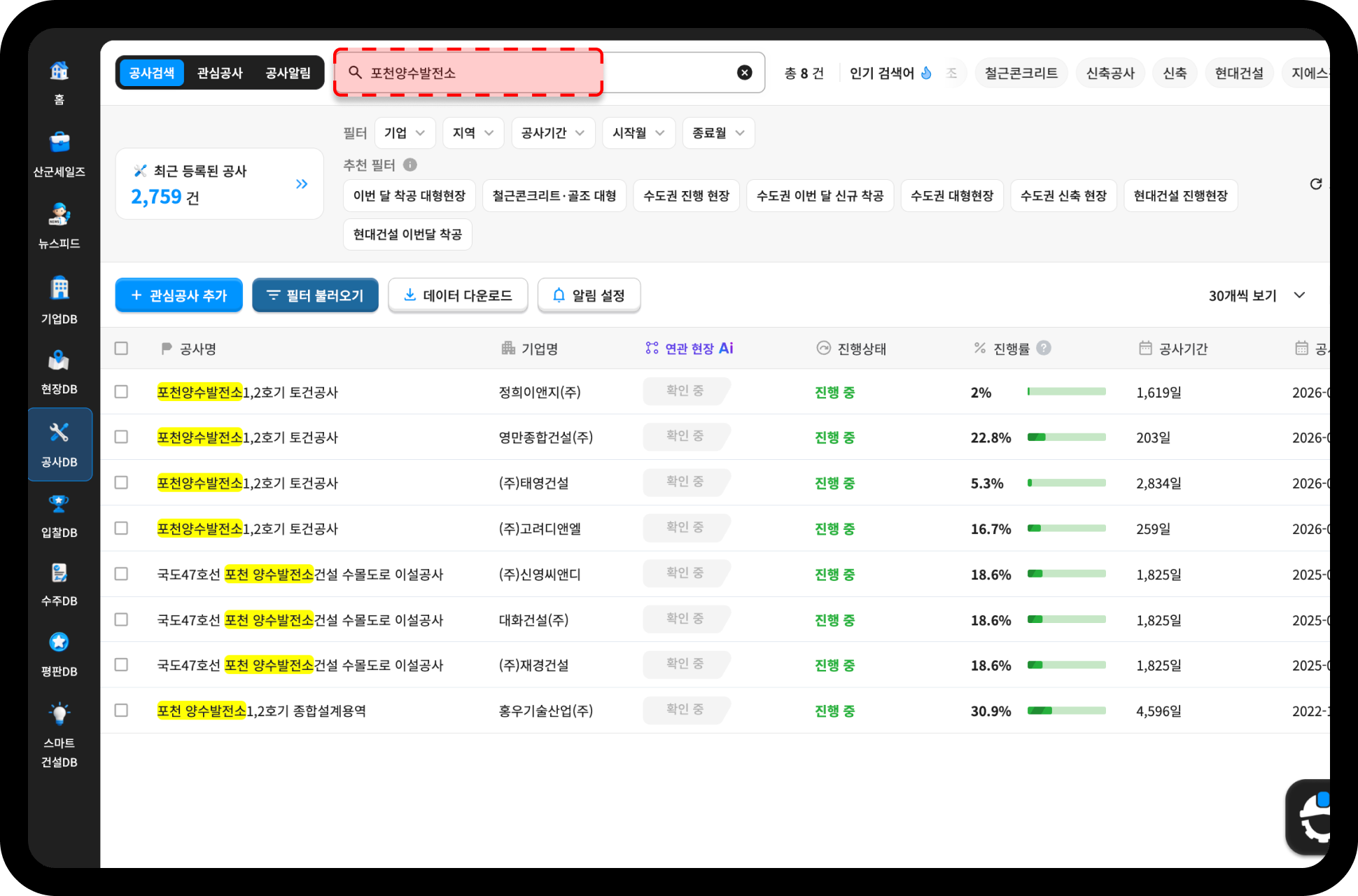

산업의역군 공사DB 포천양수발전소 검색결과 – 상세 진행 정보
출처: 산업의역군



지금 산업의역군에 가입한 뒤 양수발전 관련 공사 1,617건을 확인하고 공사 기회를 잡아보시길 바랍니다.

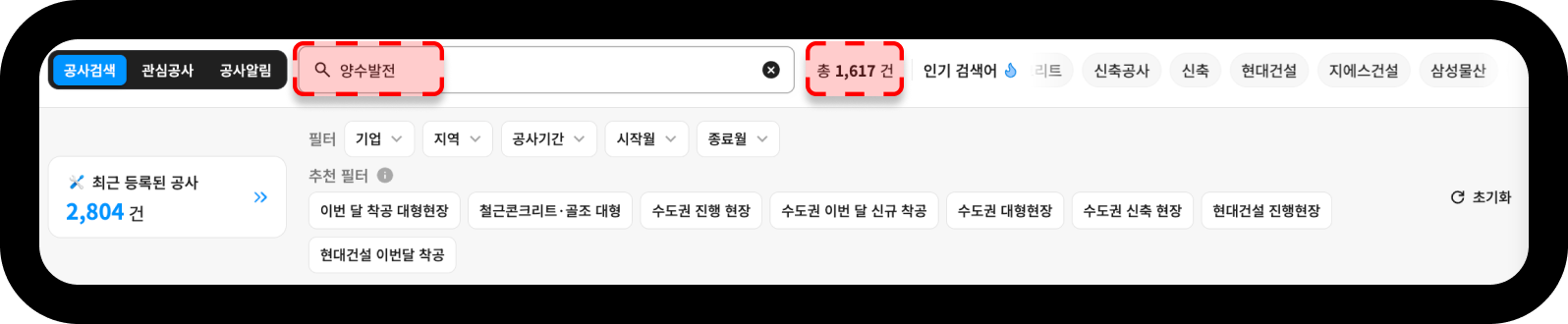

산업의역군 양수발전 관련 공사 검색결과 – 전국 1,617건
출처: 산업의역군





4. 자주 묻는 질문



Q. 양수발전은 왜 필요한가요?

A. 태양광·풍력 같은 재생에너지는 날씨에 따라 발전량이 들쭉날쭉합니다. 양수발전은 전기가 남을 때 물을 끌어올려뒀다가 필요할 때 전기를 만들어내는 방식이라, 재생에너지 발전량 변동을 보완하는 대표적인 저장 설비로 꼽힙니다.



Q. 영동양수발전소는 지금 공사가 얼마나 진행됐나요?

A. 산업의역군 공사DB에서 '영동양수발전소'를 검색하면 공사 정보를 보실 수 있습니다. 진입터널 공정을 마치고 가장 난도가 높다는 지하발전소 본굴착이 진행 중이며, 2026년 3월 말 기준 전체 공정률은 약 13%입니다.



Q. 가변속 양수발전은 기존 방식과 뭐가 다른가요?

A. 기존 양수발전은 발전기 회전 속도가 고정돼 있어 정해진 출력으로만 가동됩니다. 가변속 방식은 회전 속도를 상황에 맞게 조절할 수 있어, 전력 수요 변화에 더 유연하게 대응하고 효율도 높일 수 있습니다. 국내에서는 영동양수발전소에 처음 도입하였으며, 이를 위해 한수원은 2025년 6월 두산에너빌리티와 3,322억원 규모의 주기기 공급계약을 체결하였습니다. 해당 기술은 포천양수발전소를 비롯해 앞으로 지어지는 양수발전소에도 확대 적용될 전망입니다.

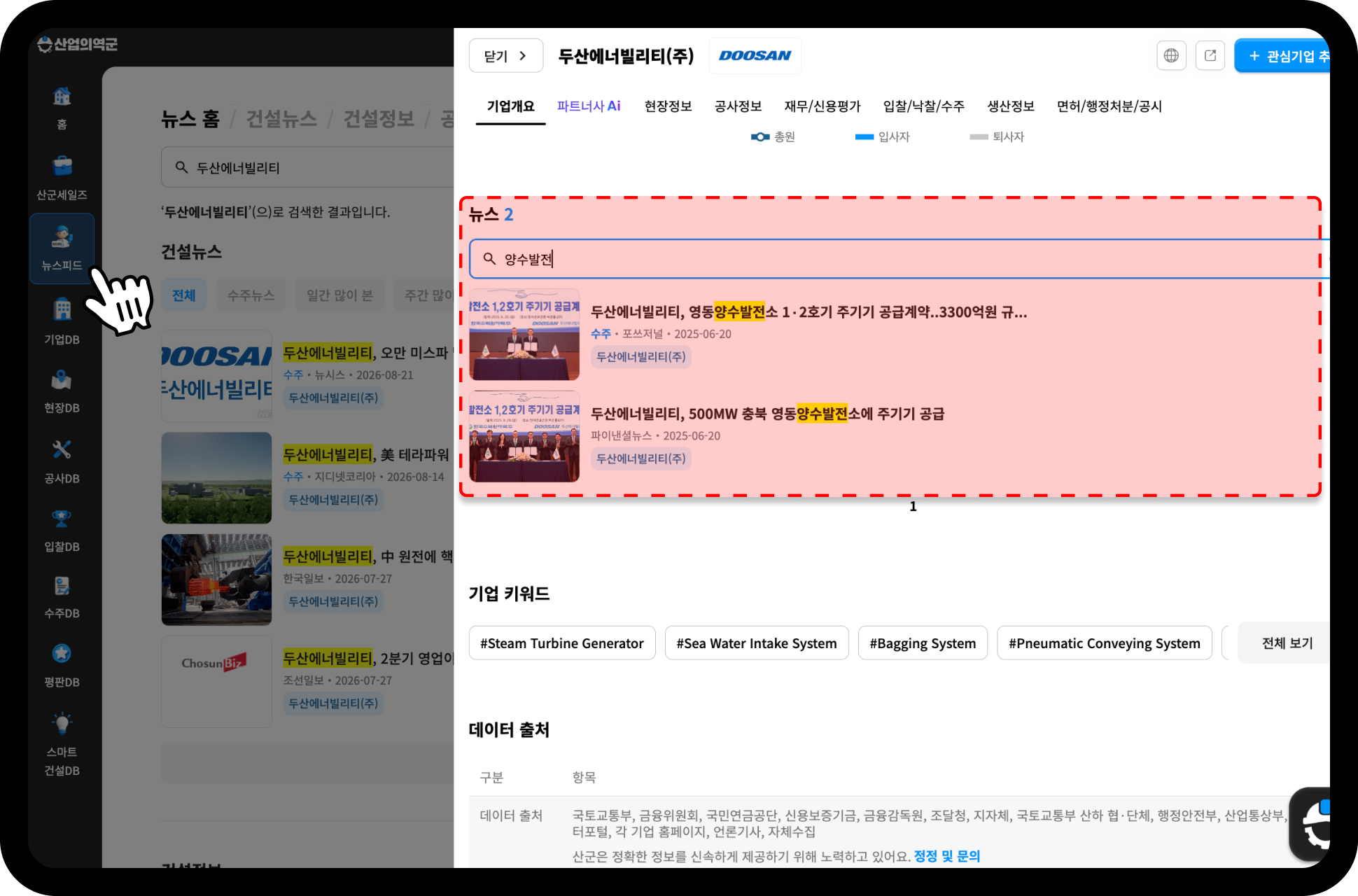

한수원 두산에너빌리티 소식 – 영동양수 1·2호기 가변속 주기기 3,322억원 공급계약
출처: 산업의역군








함께 보면 좋은 콘텐츠



삼성물산, 2조 5000억 국가 AI 컴퓨팅센터 해남 착공

인덕원동탄선 4.6조 공사 현황, 참여 기업 총정리



실제 방문자가 찍어 올린
가장 최신의 현장 상태, 산군에서 확인하세요

서류 보고 갔더니 공터만 보고 왔다면 산군도 같이 체크해보세요

현장 최신상태 보러가기



콘텐츠가 도움이 되셨나요?

공유하기

추천 콘텐츠

이런 질문도 있어요!
